Wasserversorgung
Die Anfänge
Bis zu Beginn der 60er Jahre waren nur private Wasserversorgungen in der Gemeinde Gsteig vorhanden. Auf Grund des Wassermangels in den Jahren 1957/58 liess die Gemeinde ein generelles Wasserprojekt erstellen. 1961 wurde mit der Planung und 1962 mit dem Bau der Wasserversorgung der Gemeinde Gsteig begonnen. Die Quelle Burg wurde gefasst. Das Reservoir Furren und ein neues Leitungsnetz wurden erstellt, welche das Gemeindegebiet im Tal versorgen.
1966 folgte der Bau des Reservoirs und des Stufenpumpwerks Saali.
Entwicklung
In den 70er und 80er Jahren wurde die Wasserversorgung weiter ausgebaut.
1987 wurde in Feutersoey die Quelle Fangweid gefasst und neben den verschiedenen privaten Wasserversorgungen entstand die Wasserversorgung der Gemeinde Gsteig. Mit dem Aufbau der Gemeindewasserversorgung in Feutersoey wurde 1984 auch die Verbindungsleitung zwischen Feutersoey und Gsteig erstellt. Mit diesen Ausbauarbeiten kann auch in Feutersoey der Löschschutz durch ein leistungsfähiges Leitungsnetz mit Hydranten sichergestellt werden.
2002 Auftrag an die Ryser Ingenieure AG zur Erarbeitung der Generellen Wasserversorgungsplanung (GWP)
2004-2006 Sanierung der Reservoire Furen und Saali. Neubau des Stufenpumpwerks Rain und der Betriebswarte Feutersoey inkl. Fernwartung
2004 Neues Wasserversorgungsreglement wird genehmigt
2005 In Betriebnahme des Pikettdienstes über 24 Stunden an 365 Tagen
2005 Überarbeiten, in Betriebnahme und Umsetzen der Qualitätssicherung
2005-2006 Sanieren und Instandstellen des Hydrantennetzes
2005-2006 Ausbildung der verantwortlichen Person zum Brunnenmeister mit eidg. Fachausweis
2009 Neubau der Brunnenstube Burg
2010 Neubau des Trinkwasserkraftwerkes Teechrüter durch die Elektrizitätsgenossenschaft Gsteig (EGG)

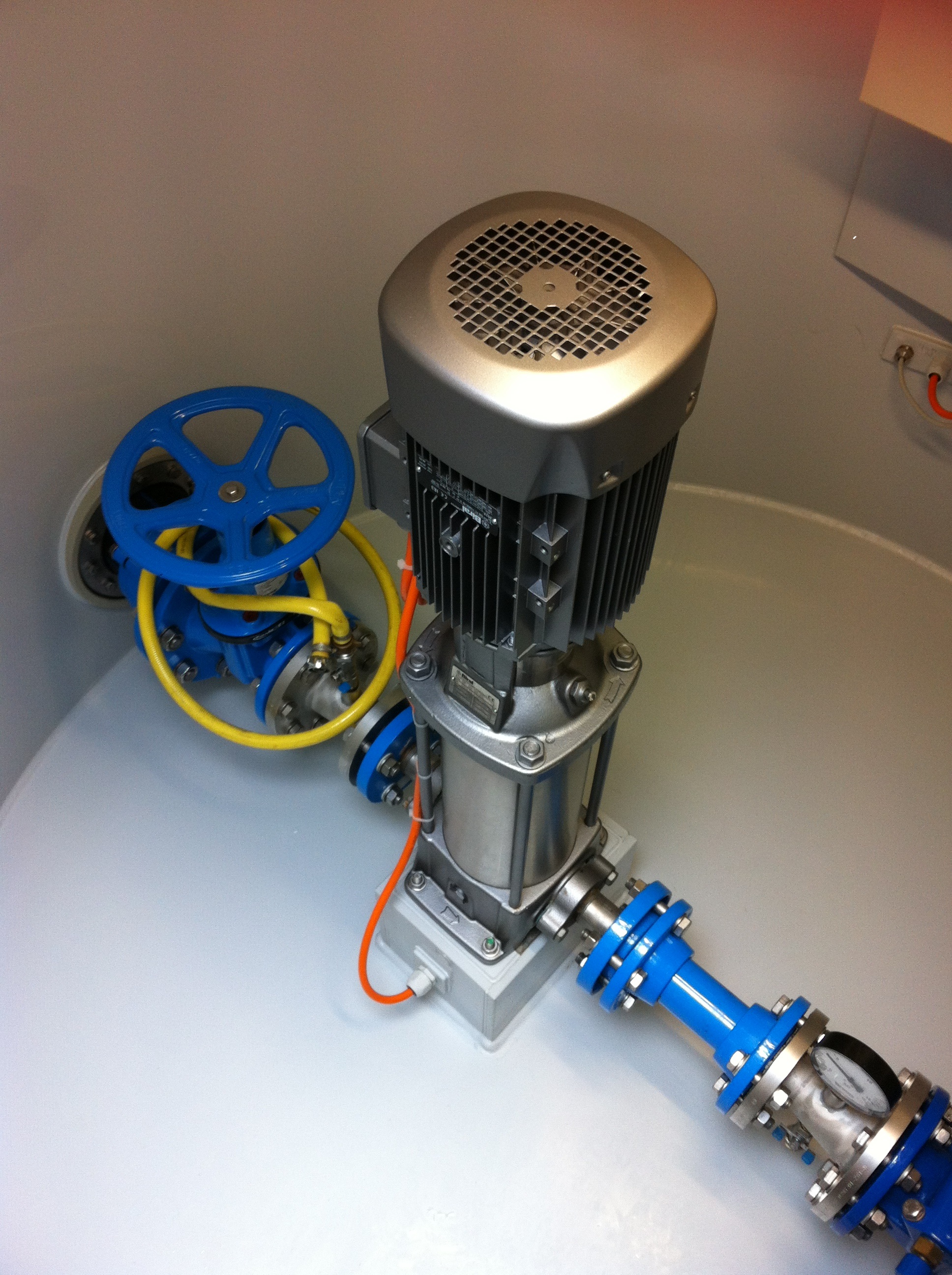

2013 Neubau Stufenpumpwerk Saali
2013 Erarbeiten RESEAU
2013 Überarbeitetes Wasserversorgungsreglement wird genehmigt
2017 Startsitzung für die GWP Überarbeitung mit Vertretern des AWA und des Ingenieurbüros Ryser
2017 Umstellung der Datenübermittlung des Leitsystems der Wasserversorgung auf Richtstrahl
2018 Vorabklärungen betreffend Neubau des Reservoirs Feutersoey werden gemacht und der Standort für das neue Reservoir festgelegt

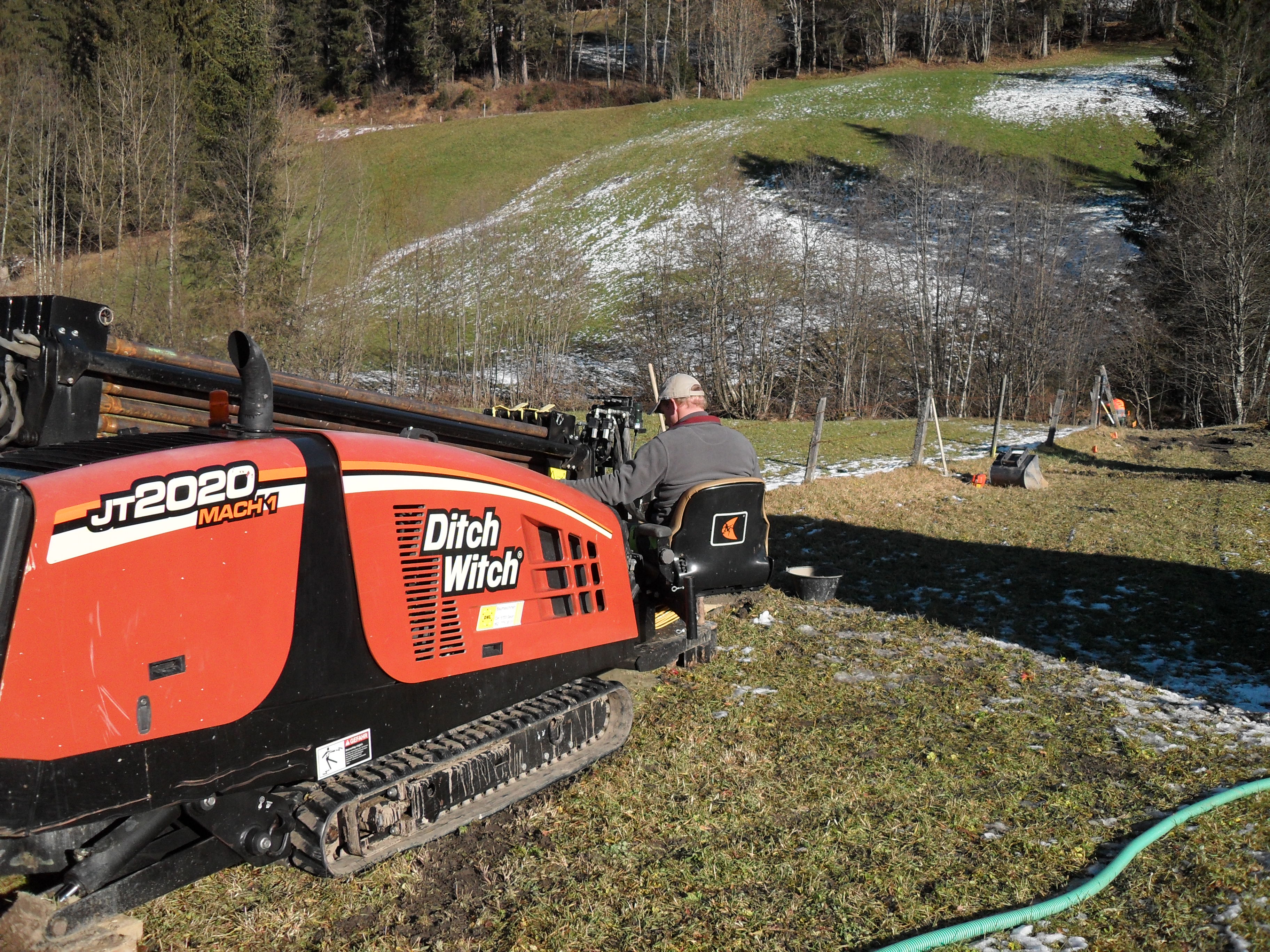

2019 Ersatz Transportleitung DN150, Schüdele-Stollen über ca. 600 m Länge
2020 Ersatz UV-Anlage Teechrüter, neu mit einer Leistung von 95m3/h
2021 Ersatz Hauptleitung DN125, Pfrüendli-Hanseli über ca. 280 m Länge
Heute
Heute umfasst die Wasserversorgung Gsteig die beiden Quellen Burg (Gsteig) und Fangweid (Feutersoey), drei Reservoire, zwei Stufenpumpwerke, einen Druckreduzierschacht mit Trübungsmessung und UV-Anlage sowie ein ca. 15 km langes Versorgungsleitungsnetz mit 91 Hydranten.
